Chính thức khánh thành công trình điện phục vụ sân bay Long Thành
(Thị trường tài chính) -Đây là bước quan trọng nhằm đảm bảo nguồn điện ổn định, liên tục, chất lượng cao, phục vụ vận hành các hạng mục trọng yếu của sân bay

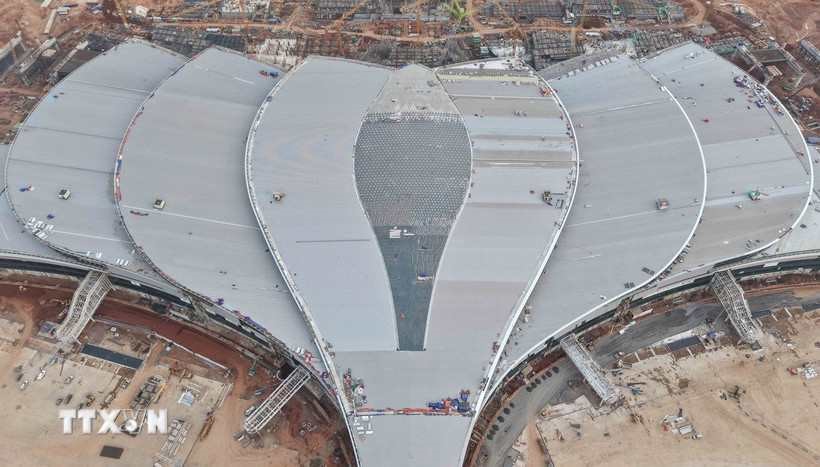

Dự án sân bay Long Thành giai đoạn 1 có tổng mức đầu tư gần 110.000 tỷ đồng, thời gian thực hiện từ năm 2020 đến năm 2026; gồm 4 dự án thành phần, đã chuẩn bị hoàn thành. Dự kiến, vào ngày 19/12 sẽ có chuyến bay thương mại đầu tiên, chính thức đi vào hoạt động.
Nhằm đảm bảo hoạt động cho sân bay này, Công ty Điện lực Đồng Nai (PC Đồng Nai) đã cố gắng, hoàn thành công trình trạm biến áp 110 kV và đường dây đấu nối. Công trình này cung cấp điện trực tiếp cho sân bay Long Thành.

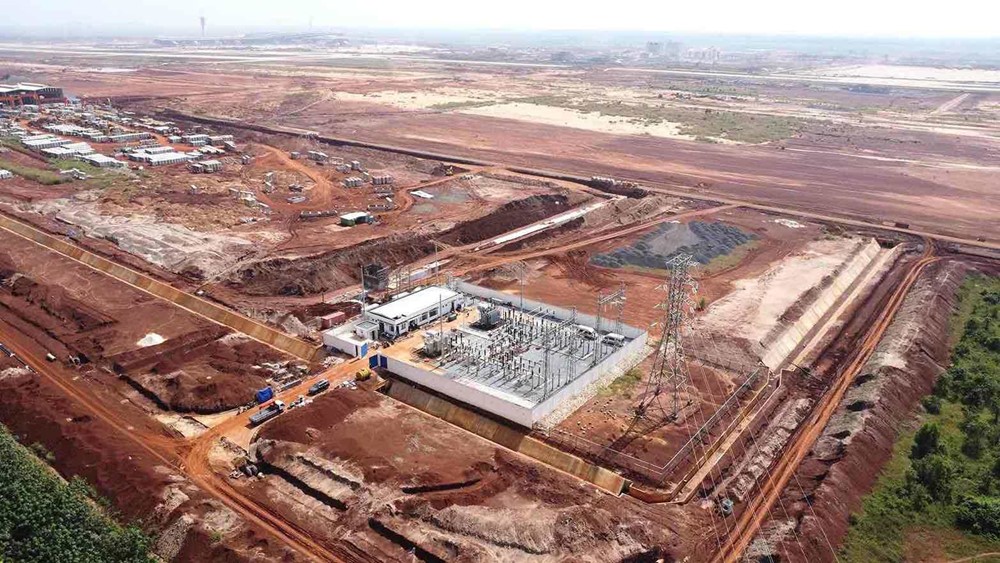

Trạm biến áp 110 kV phục vụ Cảng hàng không quốc tế Long Thành được đầu tư xây dựng ngay trong khuôn viên sân bay, lắp đặt 2 máy biến áp với tổng công suất 80 MVA (mỗi máy 40 MVA). Dự án có tổng mức đầu tư xấp xỉ 160 tỷ đồng, khởi công vào tháng 6/2024 và được thiết kế theo mô hình trạm biến áp không người trực.
Hệ thống giám sát, điều khiển của trạm được số hóa hoàn toàn, cho phép vận hành và theo dõi tình trạng thiết bị từ xa theo thời gian thực, qua đó nâng cao mức độ an toàn và độ tin cậy trong cung cấp điện.
Đây là công trình có quy mô lớn, yêu cầu kỹ thuật phức tạp và tiến độ thi công gấp rút. Khi đi vào hoạt động, trạm biến áp 110 kV sẽ bảo đảm nguồn điện ổn định, liên tục và chất lượng cao cho các hạng mục trọng yếu của sân bay Long Thành như hệ thống điều hành bay, chiếu sáng khu bay, nhà ga hành khách, hệ thống an ninh - soi chiếu, trung tâm kỹ thuật cùng các công trình phụ trợ.

Việc hoàn thành và đưa trạm biến áp vào vận hành còn giúp rút ngắn bán kính cấp điện lưới 22 kV, giảm tổn thất điện năng, cải thiện chất lượng điện áp và tăng cường độ tin cậy cung cấp điện cho khu vực lân cận.
Cảng hàng không quốc tế Long Thành có tổng mức đầu tư trên 330.000 tỷ đồng, được quy hoạch trên diện tích khoảng 5.000 ha tại huyện Long Thành, tỉnh Đồng Nai. Khi hoàn thành toàn bộ các giai đoạn, sân bay sẽ đạt công suất 100 triệu lượt hành khách và 5 triệu tấn hàng hóa mỗi năm. Riêng giai đoạn 1, công suất dự kiến đạt 25 triệu hành khách và 1,2 triệu tấn hàng hóa mỗi năm, phấn đấu hoàn thành trong nửa đầu năm 2026.
Hiện nay, nhiều hạng mục của sân bay Long Thành đang được triển khai đồng loạt. Vì thế, mức tiêu thụ bình quân khoảng 730.000 kWh mỗi tháng.
